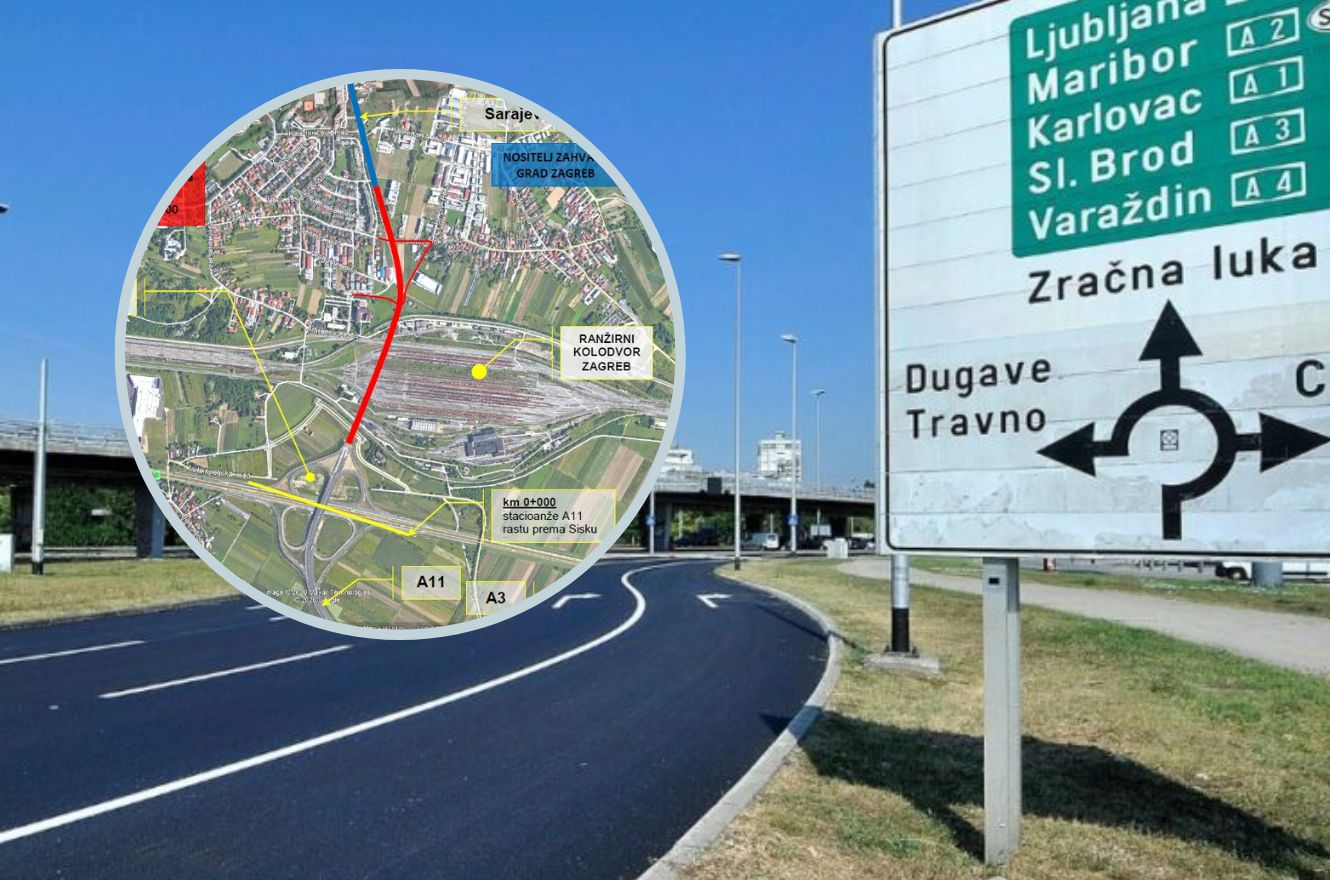

Novi južni ulaz u metropolu: Evo kada počinje izgradnja pruge u Sarajevskoj

Riječ je o projektu vrijednom 25 milijuna eura (Foto: Grad Zagreb/CROPIX)

Ukoliko imate pitanje na koje ne možete od institucija nikako dobiti odgovor, javite nam se u rubriku ‘Vi pitate, mi odgovaramo’, a mi ćemo za vas pokušati doznati informacije koje vam trebaju. Pisati nam možete na mail [email protected]

Obratio nam se čitatelj s upitom u kojoj je fazi izgradnja tramvajske pruge u Sarajevskoj cesti? Naime, čitatelj tvrdi da Grad Zagreb na natječaju još nije odabrao nadzor radova za Sarajevsku, iako su ponude otvorene prije više od dva mjeseca.

Ako će biti još nekih žalbi, dok DKOM to riješi, proći će i rujan. Ponude izvođača za radove na pruzi su otvorene prije više od mjesec dana, tako da teško da će se u mjesec dana izabrati izvođač, proći rok za žalbe i uvesti na gradilište, tvrdi naš čitatelj.

S obzirom da se zadnjih 350 metara tramvajske pruge, jedno stajalište i samo okretište Jakuševec nalaze na dijelu koji izvodi Hrvatske autoceste, ispod nadvožnjaka prema autocesti, hoće li zbog višemjesečnog kašnjenja HAC-a kasniti i izgradnja pruge?

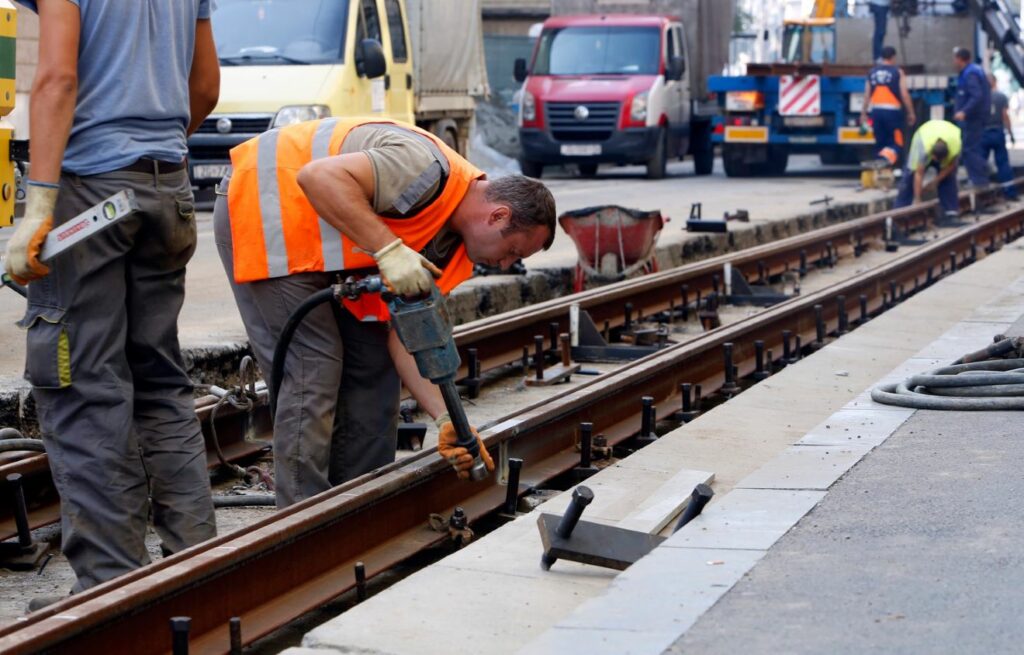

Radovi na tramvajskoj pruzi, križanje Savske i Vodnikove (Foto: Damjan Tadić/Cropix)

Početak radova u listopadu

Pitali smo u Gradu Zagrebu u kojoj je fazi projekt i kada se može očekivati početak izgradnje nove tramvajske pruge.

Izgradnja tramvajske pruge u Sarajevskoj označit će prvo proširenje tramvajske mreže u Zagrebu nakon 20 godina, kojim se otvara novi južni ulaz u grad, a u tramvajsku mrežu povezat će se naselja istočnog dijela Novog Zagreba, kažu u Gradu Zagrebu.

„Radovi na izgradnji tramvajske pruge će se izvoditi istovremeno s izgradnjom Sarajevske ulice s dva kolnika te pješačko-biciklističkim stazama s obje strane. Početak radova planira se tijekom listopada, uz očekivano trajanje od 12 mjeseci. Procijenjena vrijednost radova izgradnje Sarajevske ceste s komunalnom infrastrukturom i tramvajskom prugom iznosi 23.000.000.00 eura“, poručuju iz Grada.

Prvi čovjek ZET-a: Krajem godine tramvaji kreću prema Novom Zagrebu preko Jadranskog mosta


Sve faze predradnji su pokrivene

U Gradu Zagrebu navode da je do sada ishođena građevinska dozvola za 1. etapu rekonstrukcije dijela Sarajevske ceste u Zagrebu sa komunalnom infrastrukturom i tramvajskom prugom od Avenije Dubrovnik do Ranžirnog kolodvora. Nadalje, potpisan je ugovor za izvođenje radova na rekonstrukciji dijela Sarajevske ceste s komunalnom infrastrukturom od Avenije Dubrovnik do Ranžirnog kolodvora.

Isto tako donesena je odluka o odabiru za stručni nadzor i usluge koordinatora zaštite na radu nad rekonstrukcijom dijela Sarajevske ulice s komunalnom infrastrukturom i izgradnjom tramvajske pruge od Avenije Dubrovnik do Ranžirnog kolodvora. Predan je i zahtjev za izdavanje građevinske dozvole za 2. etapu izgradnje – tramvajska pruga sa kontaktnom mrežom te objekt ZET-a te je u tijeku obrada ponuda za odabir izvođača radova na tramvajskoj pruzi, kontaktnoj mreži i objektu ZET-a.

Tijekom listopada u planu je uvođenje u posao izvođača radova na cestovnoj prometnici, odnosno na 1. fazi izgradnje, nakon rješavanja preostalih imovinsko–pravnih odnosa na trasi buduće prometnice.
